虹楊500千伏輸變電及管理用房工程項目簡訊

日期:2018年07月31日 15:00

虹楊500千伏輸變電及管理用房工程項目簡訊

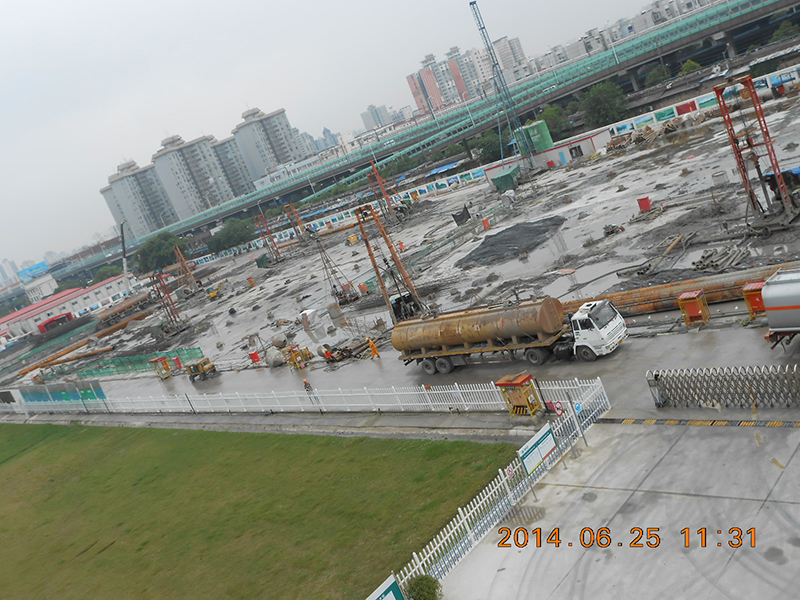

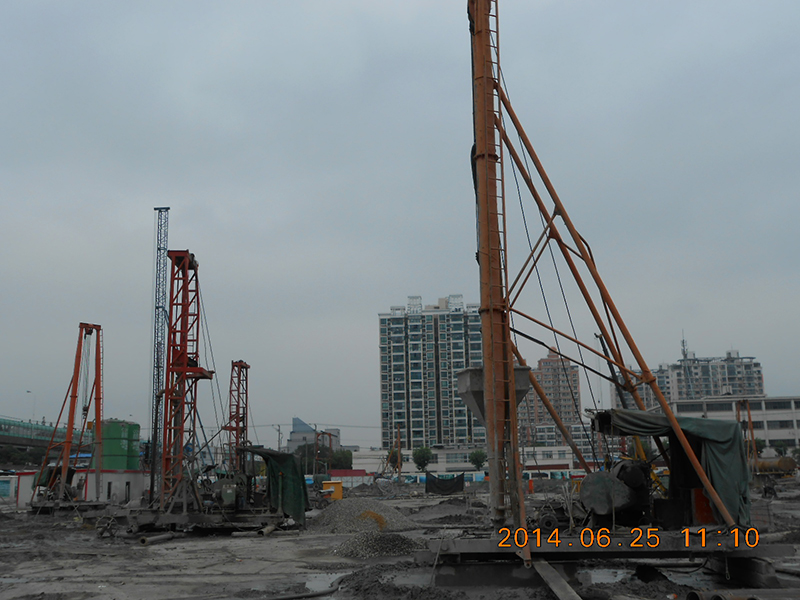

本項目部自2013年5月15日開工至今,完成鉆孔灌注樁施工Ф800mm直徑抗撥樁施工累計完成475根;逆作法、一柱一樁Ф1000mm直經鉆孔灌注樁施工累計完成129根。地下連續墻接縫部位高壓旋噴樁施工已完成80根2014年6月18日結束。
